Thủy điện tích năng Bác Ái tăng tốc: Tiến độ 3.178m hầm, dự kiến phát điện 2029

bởi Linh
Thủy điện tích năng Bác Ái tăng tốc: Tiến độ 3.178m hầm, dự kiến phát điện 2029

Khi không khí xuân lan tỏa, công trường Thủy điện tích năng Bác Ái vẫn đang cháy máy 24/7, nối dài từng mét hầm giữa đại ngàn.

Bối cảnh dự án và tiến độ hiện tại

Những ngày đầu tháng 1, sau kỳ nghỉ Tết Dương lịch, dự án Thủy điện tích năng Bác Ái (xã Bác Ái Tây, tỉnh Khánh Hòa) đã chuyển sang chế độ đại công xưởng không ngừng nghỉ. Hệ thống lán trại, công trình phụ trợ, cấp điện và cấp nước đã được triển khai đồng bộ, tạo nền tảng vững chắc cho các hạng mục thi công ngầm quy mô lớn.

Chi tiết các mũi thi công và kết quả đạt được

Nhà thầu áp dụng mô hình “3 ca, 4 kíp”, đồng thời triển khai 5 mũi thi công hầm đồng thời. Tính đến nay, khối lượng đào và gia cố đã đạt 3.178 mét trong tổng độ dài 17.000 mét, vượt mục tiêu cấp 2 đã được phê duyệt. Theo Trung tá Lê Đình Lam, Giám đốc điều hành liên danh gói thầu, cường độ thực tế đạt từ 120‑180 m/tháng, gấp đôi so với dự kiến ban đầu (90 m/tháng).

“Tất cả 5 mũi thi công hiện nay, chỗ thấp nhất cũng đạt 120 m/tháng. Một mũi đã đạt 180 m/tháng, tức là gấp đôi tiến độ kỳ vọng,” ông Lam khẳng định.

Chiến lược tăng tốc và công nghệ hiện đại

Để duy trì cường độ cao, dự án đã huy động thiết bị khoan, phá, bốc xúc đồng bộ gấp ba lần nhu cầu tối thiểu. Nhờ cơ giới hoá, số công nhân giảm từ 1.000‑2.000 người xuống còn khoảng 300 người, đồng thời nâng cao an toàn lao động.

Đầu tháng 2/2026, các mũi thi công sẽ tiến tới phạm vi Nhà máy ngầm – mốc quan trọng để đảm bảo mục tiêu phát điện: máy 1 vào cuối 2029, máy 4 vào cuối 2030, và khánh thành toàn bộ nhà máy vào tháng 6/2031.

Ý nghĩa quốc gia và triển vọng tài chính

Ông Phạm Thanh Hoài, Giám đốc Ban Quản lý dự án Điện 3 (EVNPMB3), nhấn mạnh dự án là công trình thủy điện tích năng đầu tiên tại Việt Nam, có vai trò then chốt trong an ninh năng lượng và điều độ hệ thống điện. Với công suất 1.200 MW, tổng mức đầu tư khoảng 21,1 nghìn tỷ đồng, trong đó phần lớn công tác xây dựng được thực hiện bởi các doanh nghiệp trong nước, thể hiện tỷ lệ nội địa hoá cao.

Dự án còn bao gồm đường dây 500 kV mạch kép dài 18,8 km, kết nối tới Trạm biến áp 500 kV Ninh Sơn, và đang trong giai đoạn lựa chọn nhà thầu cung cấp thiết bị cơ điện chính (kỳ vọng ký hợp đồng quý II/2026).

Công trình thủy điện tích năng đầu tiên của Việt Nam tăng tốc thi công
Công trình thủy điện tích năng đầu tiên của Việt Nam tăng tốc thi công

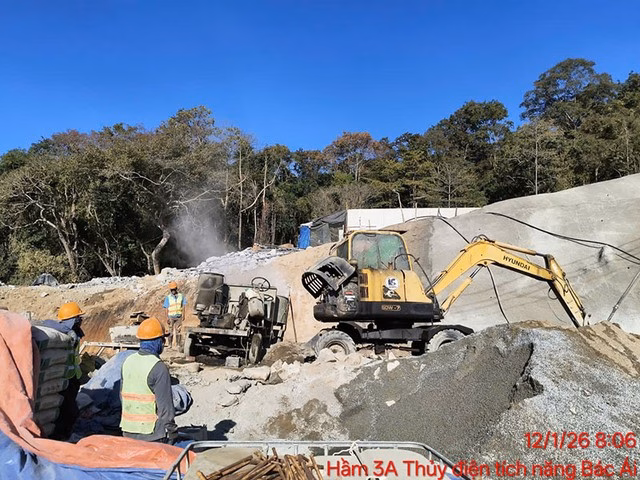

Hình ảnh thi công hầm tại dự án Bác Ái

Những nỗ lực không ngừng, ngay cả trong kỳ nghỉ Tết, đã chứng minh tinh thần “vượt nắng thắng mưa” của toàn bộ đội ngũ, góp phần quan trọng vào việc bảo đảm tiến độ và chất lượng dự án.
